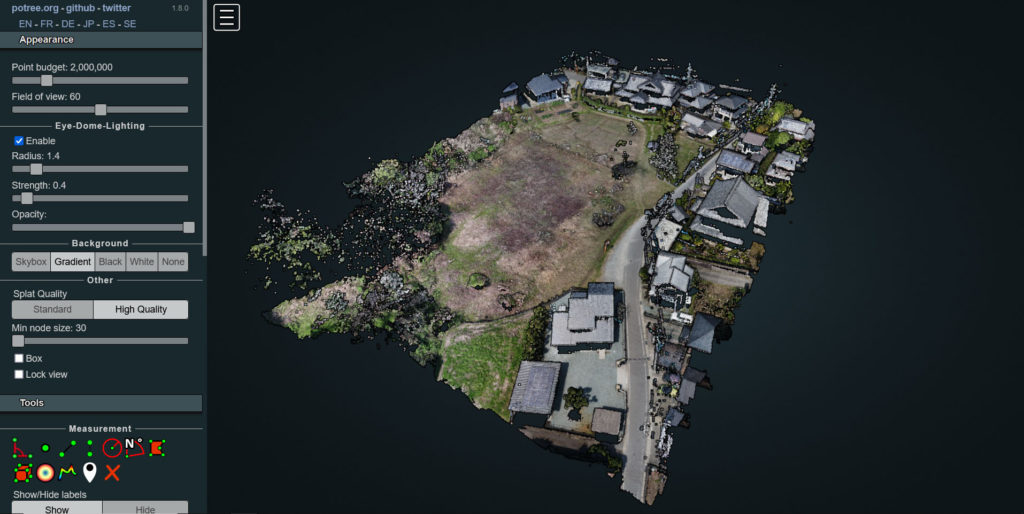

ドローンのレーザースキャナーで作成した、開発予定地の3D地形モデルです。
下表の撮影月日をクリックしてご覧ください。
操作画面の[High Quality]ボタンを押すと、緻密な表示に切り替わります。

工事の準備段階から竣工まで、工事進捗状況に従って一週間を目安に掲載していきます。

日時特記事項(初期画面の上が北です。)
3月09日撮影準備工(草刈りや、樹木の伐採を行いました。)
4月13日撮影準備工(表土を掘り起こし、埋設物や残置物などの撤去を行いました。) どんな小さな残置物も残らず撤去!!
4月20日撮影盛土搬入(電柱の撤去が終わり、盛土の搬入が始まりました。)
5月18日撮影予定盛土量の2/3の搬入、転圧,整地が終わり、西側L型擁壁(2~4号)の掘削~基礎が完了しました。来週からL型擁壁の据付を始めます。
5月25日撮影西側L型擁壁(2~4号)の据付完了、南側公園の外周フェンス基礎完了、北側擁壁の掘削床掘中。来週から雨予報のため進捗が期待できそうにありません。
6月03日撮影西側(1号擁壁)と北側5号,6号擁壁の基礎施工が終わりました。公園のフェンス型枠設置も終わったようです。
6月19日撮影下水管最上流スパンの埋設が終わり、次区間の掘削中です。明日から本格的な梅雨に入りそうです。気を揉む日々の始まりです。
7月19日撮影やっと梅雨があけそうです。梅雨はなかなか作業が進みませんが、晴れ間に下水道約2/3、水道約1/2が終わりました。7月で管工事は終わりそうです。来月はいよいよ…
7月27日撮影しばらく雨のない暑い日が続きました。道路のかたちがうっすらと見えてきましたね。水道工事最後の作業、本管接続が終わればいよいよ側溝工事にはいります。
8月10日撮影梅雨明けから全く雨が降りませんが、お陰様で…というか上下水道の工事が完了し、側溝とCBブロック工事が進んでいます。明日からは約1週間の夏休みをいただきます。
9月15日撮影夏休み明けは台風11号対策もあり少々ざわつきましたが、工程遅延の原因であった里道&側溝工事が終わり、やっと団地内側溝と宅地の整備(整地)にはいることができました。
10月12日撮影しばらくドローン撮影ができませんでしたが、その間に工事は着々と進んでいました。道路の形状ももうはっきりとわかります。
10月18日撮影先の撮影から1週間程ですが下層路盤の施工が終わっているようです。街区全体がぐっと締まり竣工に向けて着実に進んでいるのがわかります。
